Заявка на звонок
Оставьте заявку на звонок и наши специалисты свяжутся с вами в самое ближайшее время.
В течение ноября продолжались работы на второй очереди строительства ЖК «intellect-Квартал»
Остекление, установка и монтаж окон. Завершены работы на верхних этажах на со 2 по 5 и с 7 по 8 секции. На первой секции еще продолжается монтаж оконных конструкций и к 10 декабря в планах завершить процесс. В плановом режиме будет переход на 6 секцию, до конца декабря окна будут установлены во всех восьми секциях. Также продолжается монтаж витражных конструкций.
Завершились работы по устройству кровли — смонтировано вентиляционное оборудование.
В ноябре стартовали новые работы: монтаж перил на лестничных площадках, работы идут со 2 по 5 секции, а до конца декабря в планах завершить процесс.
Продолжаются работы по декоративным мокрым штукатурным фасадам. На 8, 7, 2 и 3 секциях завершены работы по утеплению фасада и устройству основной штукатурки и декоративного слоя. С архитекторами уже согласованы цвета красок — украшать фасад второй очереди «intellect-Квартала» будет не только 6 цветов кирпича ручной формовки, но и около 20 разных цветов декоративных вставок по технологии «мокрый фасад». Новые краски заиграют на доме уже к Новогодним праздникам.
Продолжаются внутренние инженерные работы:
Вентиляция. Смонтированы все воздуховоды, выполнена изоляция и монтаж оборудования.
Система электроснабжения. К завершению подошло устройство кабельной разводки. На декабрь остаются работы на верхних этажах 1 и 6 секции, к концу 2020 процесс будет завершен. Также в декабре будет установка окончательного оборудования: светильники, выключатели в МОПах, электрические щиты, в квартирах, где присутствует система «умный дом» — шкаф автоматики.
Система отопления — работы завершены, в начале декабря будет осуществлен запуск отопления.
Идет процесс подписания договора с ОАО «Газпром газораспределение Север» для поставки газа. Уже готовы шкаф система газопровода, шкафы ГРПШ, котельные.
Наружные работы.
Благоустройство.
Завершена укладка асфальта и бордюров. Продолжается укладка брусчатки и завершится уже в декабре.
Завершаются работы по озеленению и установки МАФов. Высажены крупноразмерные деревья, отсыпаны черноземом будущие клумбы, полностью завершатся работы в начале декабря.
Выбран подрядчик для строительства 3 очереди ЖК «intellect-квартал» - компания АртСтрой.
На площадке смонтированы 2 башенных крана. Завершилось строительство временных дорог, завершена прокладка временных и постоянных кабельных линий.

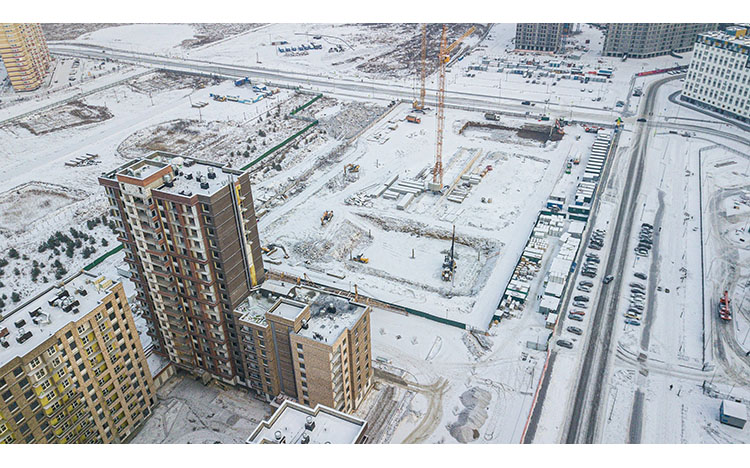

В течение ноября началась копка котлована, полностью готовы котлованы под 1 и 3 секции. Закончились статические испытания свай, сваи показали, что выдерживают расчетную нагрузку, выполняется забивка свай на 1 секции.
3 очередь
